关于正式暂停donate3项目开发的提案。
1. 提议暂停开发原因
- 现有开发资源无法支撑项目mvp版本完成,并且还需要大量时间优化细节,已超出原有期望
- MVP版本与现有产品功能设计存在大的差异。
- 当前项目投入资源与产生效益不匹配。
2. 暂停开发项目讨论
关于暂停donate3项目开发的讨论
3. 项目复盘
Project Review (notion.so)
4. 关于积分清算
申请总预算为:8925 lxp。
结算规则:
- 项目未按预期目标完成,最终按总预算1/3来进行结算。
- 实际后端开发需求减少,结算积分减少,按40h结算。
- 前端人员投入,按大概(black3: 5, bpc: 2.5, axtlive: 2.5)比例结算。
- 基金会成员,拿正常投入1/3收益。
- 不同角色统一按 50lxp/h结算。

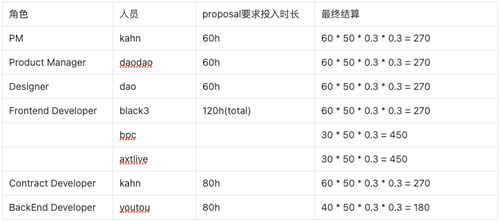

- 最终结算2430 lxp(在预算范围之内),明细如下:

5. 后续安排
当前项目已由bruce临时接管,将会重新调整项目定位和组织人员参与,敬请期待。
